Pente de garage : ce que la « marche à 10 000 euros » d'Orléans apprend avant de couler une descente
Une marche de 10 à 14 cm entre un trottoir et un garage fait 20 millions de vues. Qui décide du niveau du trottoir, quelle pente pour une descente de garage, comment se raccorder sans frotter, et que faire quand la marche est déjà là : rampe, abaissement de bordure, reprise de dalle, budgets et volumes de béton.
LivraisonBeton.fr
· 9 min de lecture

Depuis fin août 2026, une marche de trottoir d'une dizaine de centimètres devant un garage d'Orléans cumule plus de 20 millions de vues sur TikTok, Instagram et Facebook. Derrière la polémique entre un habitant et sa mairie, l'affaire pose une question très concrète que rencontrent chaque année des milliers de propriétaires : comment raccorder une descente de garage en béton au trottoir sans que la voiture frotte, et qui a le droit de toucher à quoi. Voici les faits, les règles techniques et les solutions, avec les volumes de béton et les budgets qui vont avec.
Les faits, tels que rapportés par la presse
Guillaume Gravier, chauffagiste orléanais connu sur les réseaux sous le nom « GG Tout Compris », a construit son garage en 2018. En 2020, après le déplacement d'un compteur Enedis, la métropole a refait une douzaine de mètres carrés de trottoir devant chez lui. Selon lui, le trottoir a été reposé à plat alors qu'il présentait auparavant une pente vers son portail, ce qui a créé une marche de 10 à 14 cm entre la rue et sa dalle de garage. Sa voiture ne passe plus sans toucher.
Il a saisi le tribunal administratif d'Orléans, débouté en avril 2024, puis la cour administrative d'appel, qui a confirmé la décision en décembre 2025. Il estime avoir dépensé près de 10 000 euros de frais, d'où le titre de ses vidéos : « ma marche de garage à 10 000 euros ». Fin août 2026, ses publications dépassent les 20 millions de vues.
La mairie d'Orléans conteste cette version. Le maire, Serge Grouard, affirme que le trottoir « a toujours été plat et a été refait à l'identique » et qu'il n'y avait pas de pente avant la construction du garage. Il propose comme seule issue que le propriétaire casse ou abaisse l'entrée de sa dalle. Le propriétaire refuse cette solution et refuse aussi la rampe amovible. Le 2 septembre 2026, une confrontation téléphonique sur M6 dans « Ça peut vous arriver » n'a rien changé. Les deux versions restent contradictoires et rien ne permet, depuis l'extérieur, de trancher qui a raison.
Ce que l'affaire montre en revanche très bien, c'est un point que beaucoup découvrent trop tard : le niveau fini d'un garage se décide en fonction du trottoir, pas l'inverse.
Qui décide du niveau du trottoir
Le trottoir fait partie du domaine public routier. Il appartient à la commune ou à l'intercommunalité, qui en fixe le profil, l'entretient et le refait quand elle le décide. Un riverain ne peut ni le creuser, ni le rehausser, ni y couler du béton, même sur les quelques centimètres qui bordent son portail.
L'accès des véhicules depuis la chaussée se fait par un abaissement de bordure, appelé « bateau » ou « entrée charretière ». Il s'obtient sur demande auprès de la mairie ou du service voirie de la métropole, par une permission de voirie. Les travaux sont réalisés par la collectivité ou par une entreprise agréée, et le coût est le plus souvent à la charge du demandeur : comptez 1 000 à 3 000 euros selon la longueur et la reprise du trottoir. Une bordure de trottoir classique fait 12 à 14 cm de hauteur vue : c'est exactement l'ordre de grandeur de la marche orléanaise.
Conséquence pratique : avant de couler une dalle de garage ou une descente, faites un relevé de niveaux du trottoir et du fil d'eau (le bord de chaussée) sur toute la largeur de l'accès, et demandez par écrit au service voirie si un abaissement de bordure est accordé. Gardez ce courrier. C'est la seule protection réelle si le trottoir est refait un jour.
Quelle pente pour une descente de garage
Une voiture de tourisme accepte sans difficulté une pente régulière de 12 à 15 %. Au-delà de 18 %, les véhicules bas touchent du bouclier ou du bas de caisse, et la remontée sur sol mouillé ou verglacé devient délicate. En parking public, la réglementation limite d'ailleurs les rampes à 18 % en usage courant.
Le point qui pose le plus de problèmes n'est pas la pente elle-même mais ses ruptures. Une voiture frotte au changement de pente, en haut et en bas de la rampe. La règle des professionnels est de prévoir des zones de raccordement d'environ 1 à 2 mètres à 4 ou 5 % à chaque extrémité, pour passer progressivement du plat à la pente. Un ressaut brutal de plus de 2 à 3 cm gêne déjà, un ressaut de 10 cm bloque tout véhicule qui n'est pas un 4x4.
Trois autres règles évitent la plupart des déboires :
- Le seuil du garage doit être légèrement plus haut que le trottoir, de 2 à 5 cm, avec une pente qui s'éloigne de la porte. Sinon l'eau de pluie entre dans le garage.

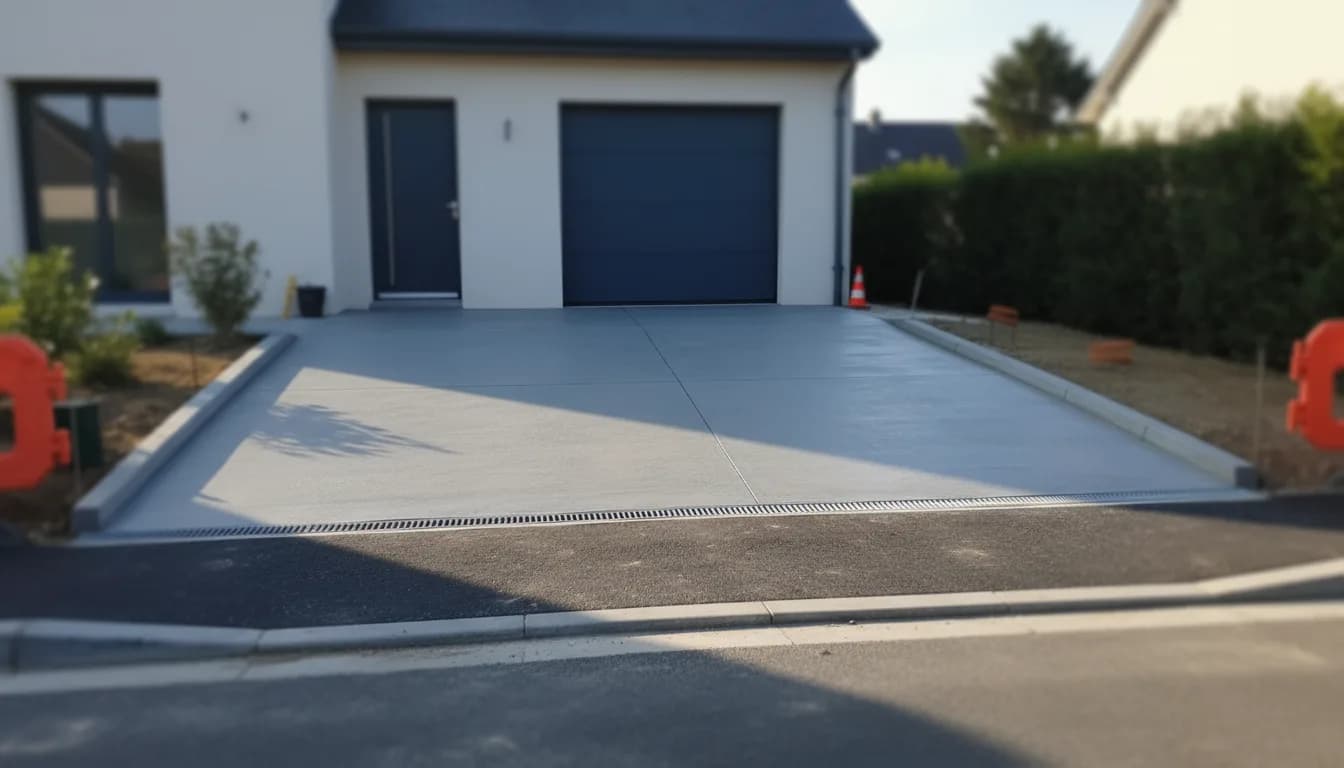

- Un caniveau à grille devant la porte intercepte l'eau qui descend la rampe. C'est indispensable dès que la descente est en contre-pente vers le garage.
- Une surface antidérapante : béton balayé, strié ou désactivé. Un béton lissé devient une patinoire au premier gel.
Comment se raccorder proprement au trottoir
Le raccord se construit dans cet ordre :
- Relevé des niveaux existants : trottoir, bordure, fil d'eau, seuil de garage prévu.
- Demande d'abaissement de bordure à la commune si le trottoir a une bordure haute.
- Calcul de la pente entre le seuil et la bordure, en intégrant les deux zones de raccordement.
- Coulage de la dalle de garage et de la descente en une ou deux phases, avec un joint de dilatation entre la dalle intérieure et la rampe extérieure.

Pour une descente extérieure, la dalle se coule en 12 à 15 cm d'épaisseur sur un hérisson compacté de 15 à 20 cm, avec un treillis soudé ST25C posé sur cales. Le béton adapté est un C25/30 en classe d'exposition XF1 au minimum, XF2 ou XF3 en zone de gel sévère ou si du sel de déneigement est utilisé. Prévoyez un joint de retrait tous les 4 à 5 mètres et un joint de désolidarisation contre le trottoir : la dalle privée ne doit jamais être liée à l'ouvrage public.
Côté volume, une descente de 3 mètres de large sur 6 mètres de long en 13 cm demande environ 2,3 m³, arrondis à 2,5 m³ avec la marge de sécurité. Utilisez notre calculateur de béton pour votre cas précis.
Que faire quand la marche existe déjà
Si vous êtes dans la situation orléanaise, c'est-à-dire un trottoir déjà refait et une dalle déjà coulée, il reste quatre options, de la moins chère à la plus lourde.
La rampe amovible. Un profilé en caoutchouc ou en aluminium de 10 à 14 cm de hauteur coûte 60 à 250 euros. Elle règle le problème en dix minutes, mais elle est posée sur le domaine public : la commune peut exiger son retrait, et elle gêne les piétons, les poussettes et les personnes en fauteuil. Une solution de dépannage, pas une solution durable.
La demande d'abaissement de bordure. Si le trottoir est plat mais que la bordure est haute, c'est la voie normale. Le refus de la commune doit être motivé. Comptez 1 000 à 3 000 euros à votre charge dans la plupart des collectivités.
La reprise de l'entrée de la dalle. C'est la solution proposée par la mairie d'Orléans. Elle consiste à scier la dalle sur 1 à 1,5 mètre de profondeur en partant du trottoir, démolir, puis recouler une pente de raccordement qui rattrape la différence de niveau. Sur une largeur de 3 mètres, cela représente 0,4 à 0,6 m³ de béton, soit un volume trop petit pour une toupie classique : c'est le domaine de la mini-toupie ou micro-livraison, du béton en bacs ou, pour ce volume, d'une bétonnière. Budget global de 800 à 1 800 euros avec le sciage, la démolition, l'évacuation des gravats et le béton. L'inconvénient est qu'on raidit la pente à l'intérieur de la propriété, et qu'il faut vérifier que la porte de garage passe encore.
Le recours contentieux. C'est la voie choisie à Orléans, avec deux décisions défavorables et près de 10 000 euros de frais selon le requérant. Les tribunaux administratifs vérifient si la collectivité a commis une faute dans l'exécution des travaux. Prouver qu'une pente existait avant suppose des photos datées, un procès-verbal de constat ou un relevé de géomètre antérieur aux travaux. Sans ces pièces, le recours est un pari.
Ce qu'il faut retenir avant de couler votre garage
- Le trottoir n'est pas à vous. Relevez ses niveaux et obtenez l'accord écrit de la commune avant de fixer le niveau de votre dalle.
- Visez 12 à 15 % de pente au maximum, avec 1 à 2 mètres de raccordement doux à chaque bout.
- Mettez le seuil 2 à 5 cm au-dessus du trottoir, un caniveau devant la porte, une finition antidérapante.
- Un béton C25/30 XF1 ou plus, 12 à 15 cm d'épaisseur, treillis ST25C, joints tous les 4 à 5 mètres.
- Faites un constat photographique daté de l'état du trottoir avant tout travaux. Il ne coûte rien et il vaut plus qu'un dossier de couleur jaune.
Pour chiffrer votre descente de garage, calculez votre volume puis demandez un devis aux centrales qui livrent réellement votre commune. Les centrales proches de chez vous sont listées sur nos pages villes, par exemple livraison de béton à Orléans.
